特大型交通枢纽的主体框架与屋面钢结构的施工组织

吉明军

中铁建工集团有限公司 上海 200331

【摘要】南昌西站是集铁路、出租车、地铁为一体的特大型综合交通枢纽,工程面临工期紧、投入大、成本高等难题。为此,综合分析了建筑主体框架与屋面钢结构特征,进行了多种施工组织方案的比较和论证,确定了结构逆序、框架预留、钢构优先、结构后合拢的施工组织方案,最终低成本、快速地完成了工程施工。

【关键词】南昌西站 特大型交通枢纽 框架主体 钢结构屋面 施工组织

1 工程概况

南昌西站是一座横跨沪昆客运专线、向莆铁路2 个站场的超大型铁路综合枢纽,车站体量由包括南昌地铁2号线、出租车通道、南北地下出站通道、高架车道和旅客落客平台、南北站房和中间高架站房、沪昆和向莆铁路站场、车站雨棚等多个单体综合而成,建筑总面积259 015.1 m2,站房长385 m,宽169 m,站场含12 站台26 线,共同构成了江西省最大的综合性交通枢纽(图1)。

2 结构特征

1)地铁2号线:地铁2号线位于站房南北中轴线地下出站厅正下方,为地下2 层三跨矩形箱体框架结构,地铁箱涵的顶板为地下室的底板,地铁跨柱距为25 m;地铁箱涵下部为站房结构柱基础。箱涵典型层高7.86 m,外墙厚700 mm,站台段中墙厚800 mm,隧道段中隔墙厚500 mm;地铁顶板厚400 mm,底板厚800 mm。

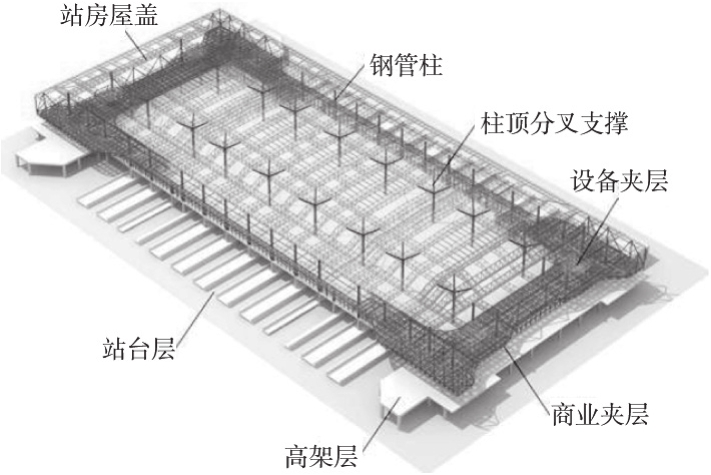

图1 南昌西站整体结构模型

2)地下出站层:地下出站层为桥建合一结构,采用φ800~φ1 200 mm钻孔灌注桩基础+厚800 mm C40承台+地梁整体筏板,顶标高-10.80 m;地下室顶板结构采用3 100 mm×1 800 mm预应力箱型混凝土梁,钢骨混凝土柱。

3)高架候车室结构:高架层楼面梁板为预应力钢筋混凝土结构,最大柱跨25 m。柱子采用φ1 300 mm的钢管混凝土柱。钢筋混凝土结构中的框架梁和井字次梁均采用后张有黏结预应力梁。

4)商业夹层和屋盖结构:+10 m标高以上钢柱截面φ1 700 mm×30 mm,大部分钢柱分四叉,大屋盖采用钢桁架结构;+19 m标高夹层采用平面钢桁架结构,夹层的角部X向悬挑15 m,Y向悬挑18 m,钢桁架上下弦的中心距为1.9 m,夹层楼面刚度较小,局部加斜杆,形成跨层桁架(图2)。

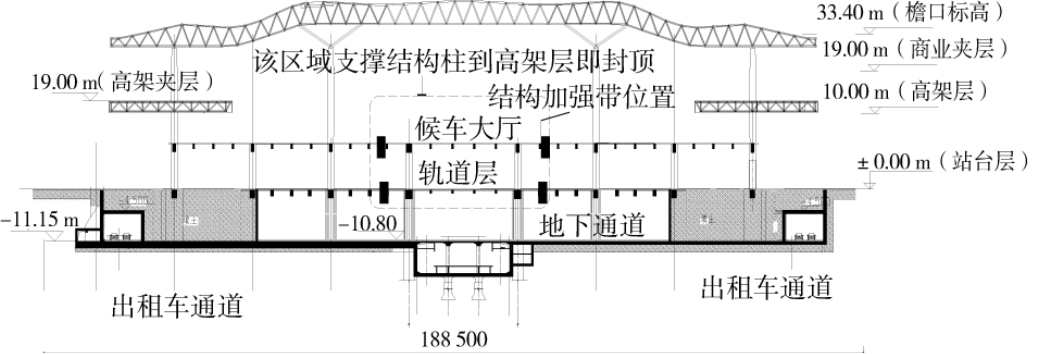

图2 南昌西站结构典型断面

3 施工工期要求

地铁及地下1 层结构需在5 个半月完成,1层结构需在2 个半月完成,钢结构需在3 个月内完成,高架层结构需在钢结构完成后3 个月内完成,非常规的工期需要先进且合理的创新技术予以保证。

4 施工条件和资源分析

1)基坑开挖规模:基坑开挖规模巨大,基坑表层开挖范围410 m×219 m,底面开挖尺寸378 m×188 m,站房底板挖深12 m,地铁2号线总挖深20 m,2号线基坑内国铁桩基最深达26 m,总土方开挖量150万 m3

2)地质地貌条件:既有场地复杂,地质条件多样,由于坑底土方主要以中风化泥砂岩为主,开挖难度非常大,主要以爆破配合开挖为主[1]

3)投入资源组织:由于地质条件多样,结构异常复杂,工期非常紧张,故既需要充分考虑周转材料和机械设备投入,也要考虑先进合理的施工方法。

5 施工方案设计研究

在上述结构分析和地质、资源分析的基础上,提出了3 种方案分别进行比较研究[2,3]

5.1 高架层吊装方案

主要指导思想是当高架候车层施工完成后,大型履带吊上高架层吊装屋面钢结构。

1)结构总体施工顺序:地铁2号线→地下室底板→地下室顶板(轨道层结构)→高架层结构→屋面钢结构→四电用房交付→室内外装修完成。

2)优点:常规的施工顺序;由于按部就班施工,施工工期长,工序简单。

3)缺点:轨道层和高架层均为预应力结构,且均为高大模板工程,上层施工期间,下层临时支撑架均不得拆除,周转材料投入极大。若考虑地铁,则为3 层全面积投入,成本巨大;钢结构吊装通道下部需进行双层钢结构加固,且需在站房南北向各搭设4 条钢栈桥,以便于钢结构材料运输和重型履带吊上10.0 m高架层,工装投入非常之大。

4)施工步骤:基坑开挖、底板及地铁施工→地铁两侧轨道层施工→轨道层施工完成→高架层施工完成→高架层上走行通道架设→高架层上钢构吊装→钢构吊装完成。

5.2 轨道层吊装方案

主要指导思想是将高架层进行甩项后施工处理,待轨道层施工完成后即吊装屋面钢结构,之后再行施工室内高架候车层。

1)结构总体施工顺序:地铁2号线→地下室底板→地下室顶板(轨道层完成)→屋面钢结构→高架层结构→四电用房交付→室内外装修完成。

2)优点:该吊装方案相对于方案1,是一种创新的方案,屋盖施工工期加快,基本能够满足既定工期要求。

3)缺点:由于轨道层为预应力大跨度桥式框架结构梁,按照该方案,需一次性满投入地铁2号线及轨道层结构的支撑结构,且在屋面钢结构安装卸载之前不得拆除;⑫、⑬轴两侧吊车行走路线需对轨道层结构进行全面钢结构支撑加固;由于轨道层为站台和轨道的高低错层结构,站台板无承载能力,故需要利用轨道梁设置跨站台的走道板行走通道,履带吊走行体系复杂;高架层施工时,屋面钢结构已经吊装完成,且由于屋面钢构覆盖面积大,导致高架层水平、垂直运输难度巨大,极大地增加施工成本。

4)施工步骤: 基坑开挖、底板及地铁施工→地铁两侧轨道层施工→轨道层施工完成→轨道层上路基箱走行通道架设→钢构吊装→钢构吊装完成→完成室内高架层结构。

5.3 出站层吊装方案

主要指导思想是预留轨道层部分结构,在地下出站层底板上以向莆桥为界,南北双向同步吊装屋面钢构,待屋面钢构完成后,首先实施轨道层预留结构的合拢,然后实施高架层结构。

1)结构总体施工程序:地铁2号线→地下室底板→向莆正线桥施工→地下室东西两侧轨道层完成(地铁上空25 m跨预留)→南北两端线侧高架站房(地铁上空预留)→屋面钢结构吊装→地铁上空轨道层、高架层补全(四电用房交付)→室内外装修完成。

2)优点:符合现场的实际情况,由于地铁2号线两侧站房出站层结构(承轨层顶板)仅为地下1 层,施工速度快,结构先期完成。地铁2号线相对于±0.00 m(承轨层顶板)为地下2 层结构,施工速度慢,落后于地铁两侧结构1 个层面。如采用此方案,则地铁2号线完工后,即可进行屋面钢结构吊装,使得总体工期能够大大提前;前2 种方案都需要对结构进行加固,而采用本方案,利用地铁和出租车通道的侧墙刚度和筏板底板,能够满足重型履带吊车的承载力需求,从而节省了巨额的结构支撑工装和周转材料,且无需架设吊车上楼的钢栈桥;材料运输可以从预留通道直接喂送至吊装地点。

3)缺点:由于地铁上方轨道层需考虑预留且高架层整体预留,钢结构完成后的结构合拢量进一步加大;钢结构吊装完成后,结构施工基本转入室内,相对于巨大的结构体量和平面尺寸,水平和垂直运输非常复杂,难度极大,因此会带来人工成本的急剧增加,且混凝土结构由于不能组织平行施工,导致结构工期拉长。

4)施工步骤:地铁2号线及出站层底板施工→地铁两侧轨道层结构施工→向莆正线桥及轨道层结构施工→向莆桥南侧钢结构吊装→向莆桥南侧钢构完成,钢构吊装过程中,紧随钢构施工进度,流水完成轨道层合拢和高架层施工→向莆桥北侧钢构吊装→向莆桥北侧轨道层合拢,高架层结构施工→结构全部施工完成。

6 方案确立及需解决的问题

在综合比较上述3 种方案,并对投入和成本进行计算分析后,得出的结论是第3种方案,即出站层吊装成本最低,钢结构工期能够满足建设工期节点要求。在确定出站层吊装方案后,尚需要结合结构特点,对结构的受力状态、内部结构的施工程序进行综合分析,以验证该方案的可行性和总体实施流程[4-6]

6.1 结构稳定性问题

地铁上方⑫~⑬轴承轨层、高架层后施工、钢结构屋面先行吊装的结构稳定性问题,用通用有限元分析设计软件MIDAS/GEN V7.8.0建模分析,验算结果满足结构稳定性和承载力要求。

6.2 水平运输问题

⑫~⑬轴承轨层、高架层后施工状态下水平运输问题:采用室内短臂塔吊解决垂直运输问题,利用12~13轴地铁上方未施工区域作为水平运输通道。

6.3 方案优化和确立

1)原计划由向莆正线桥南北同时吊装,改为先吊装向莆正线桥北侧,然后再吊装向莆桥南侧,依次退吊完成。

2)高架夹层钢结构随屋面钢结构同步吊装完成。

3)中间吊装通道东西两侧+10.0 m高架层(即⑦-⑪轴、⑭-⑰轴高架层)先于屋面钢结构吊装前施工,与屋面钢结构吊装形成流水,加快土建结构施工进度(图3)。

6.4 实施方案施工步骤

地铁2号线及出站层底板施工→地铁两侧轨道层结构施工→向莆正线桥及轨道层结构施工→地铁两侧高架层施工完成→钢结构吊装→随钢构施工进度,两侧高架先行、中间结构后合拢的流水施工→轨道层、高架层结构合拢施工→结构全部施工完成

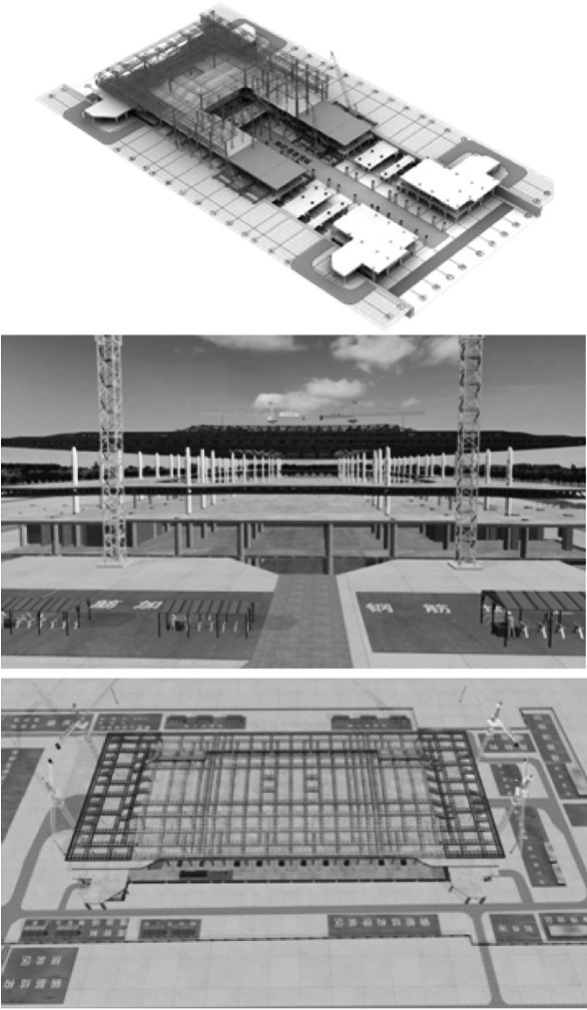

图3 方案实施步骤

7 结语

南昌西站工程在经过多种方案比较、多轮技术经济分析的基础上,采取了最为合理经济且快速的施工方法,在详细分析结构特征的基础上,充分利用地铁和出租车通道侧墙刚度,拆分和预留主体结构,实现了屋面钢结构的快速完成,并且为屋面施工、内部装饰施工赢得了大量同步平行施工的时间,实现了大型交通综合体施工的一次重要施工组织创新。

◇◇ 参考文献 ◇◇

[1] 庞小军.高架层重型起重机行走平台与拱形钢桁架结构施工技术[J].建筑技术,2013(4):333-336.

[2] 上官子昂.实用钢结构施工技术手册[M].北京:化学工业出版社,2013.

[3] 张彦,王立维.成都东客站钢结构设计[J].低温建筑技术,2010(12):73-75.

[4] 蔡惠华.大型客站钢结构"半逆作法"吊装方案研究[J].广东土木与建筑,2012(9):44-46.

[5] 褚松涛,曹少卫,高夕良.成都东客站承轨层桥建合一结构设计施工综合技术[J].建筑施工,2010(6):520-524.

[6] 中国建筑金属结构协会钢结构专家委员会.钢结构住宅和钢结构公共建筑新技术与应用[M].北京:中国建筑出版社,2013.
