超大型深基坑土方开挖技术

唐建华 周海贵 吴国强 吴 江

中建八局总承包公司 上海 200135

摘要杭州国际奥体博览中心某分项工程基坑面积大、深度深、地下水位高、土方开挖量大,需要通过合理的安排开挖顺序、开挖计划以及人员组织,在确保基坑安全的前提下,以最短的工期完成基坑开挖。通过对施工中的重点、难点进行反复商讨论证,最终确定了可行的开挖方案,取得了良好的社会效益和经济效益。

关键词超大型深基坑 可回收锚索 土方开挖 流程安排

1 工程概况

背景工程是杭州国际奥体博览中心的启动项目,位于奥体博览中心用地内东北角。地块西侧距钱塘江堤约800 m,东北临青年路,东南临滨江二路,西北侧与奥体博览中心规划体育馆、游泳馆地块及地铁上盖物业用地毗邻,西南侧衔接七甲河景观带。总用地面积19.024 6 hm2

本工程±0.00 m相当于黄海高程7.20 m,施工场地三通一平完成,场地标高平均为-1.00 m。地下水位较高,主要为潜水层,丰水期水位平均埋深在0.55~3.6 m,平均水位绝对高程为5.12 m;最大开挖深度约12 m,开挖深度内土层均为饱和粉砂性土;地下水受粉砂性土层内水平向层理构造影响,渗透运动以水平向为主,渗透系数3.25×10-4 cm/s。

2 挖土施工重、难点分析

2.1 工程特点

1)基坑面积大,挖土需结合护坡、锚索施工;分块开挖,取土需挖土机翻运和驳运。

2)地下室承台多,工程桩较密,挖机作业难度大,需配合大量人工清土,影响挖土工期。

3)护坡、锚索分段施工、养护需要时间,影响挖土工期。

4)本工程土方工程堆置点距现场较远,土方外运受交通影响。

5)基坑开挖较深,须分层开挖,给挖土造成了一定困难。

2.2 重点

1)本工程基坑面积很大,达到167 670 m2,基坑施工周期长,跨越雨季、台风季,对于基坑施工的安全是很大的挑战。对于有可能出现的基坑安全问题,尽量做到提前策划、提早预防,确保施工过程中安全施工,严防安全事故发生也是本工程的重点之一。

2)本工程土方量达到180万 m3,如何确保土方的有序开挖及外运、保证在土方开挖阶段的基坑安全是本工程的重中之重。

2.3 难点

本工程基坑面积大,各阶段施工周期长。如何合理安排土方开挖顺序、划分土方开挖区段、设置基坑内施工道路等作业流程是该工程的主要难点。

3 土方开挖施工

3.1 施工区段划分

3.1.1 总体挖土区段划分

根据底板后浇带位置及地下结构总体施工顺序,将土方开挖分成6 个大的区段,由西向东分别为Ⅸ区、Ⅰ区、Ⅱ区、Ⅲ区、Ⅳ区、Ⅴ区,除Ⅸ区从北向南分成2 个区段外,其余各区由北向南分成4 个区段进行土方开挖,如图1所示。

3.1.2 挖土区段细分

由于本工程基坑面积大,为保证地下结构施工阶段现场材料的水平运输,在2-2段处设置宽18 m施工便道(包括临时材料加工场地),在3-2段处设置宽9 m施工便道,具体位置如图2所示。

3.2 总体开挖流程

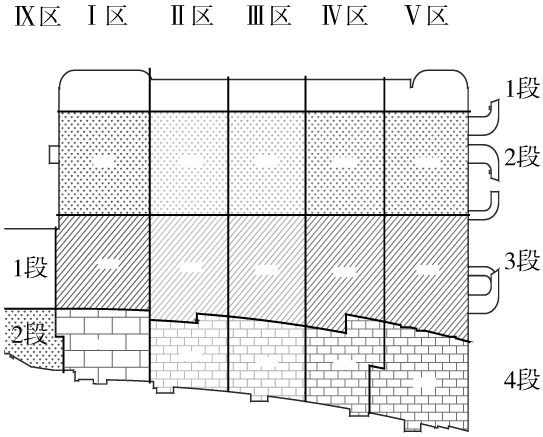

图1 总体挖土分区

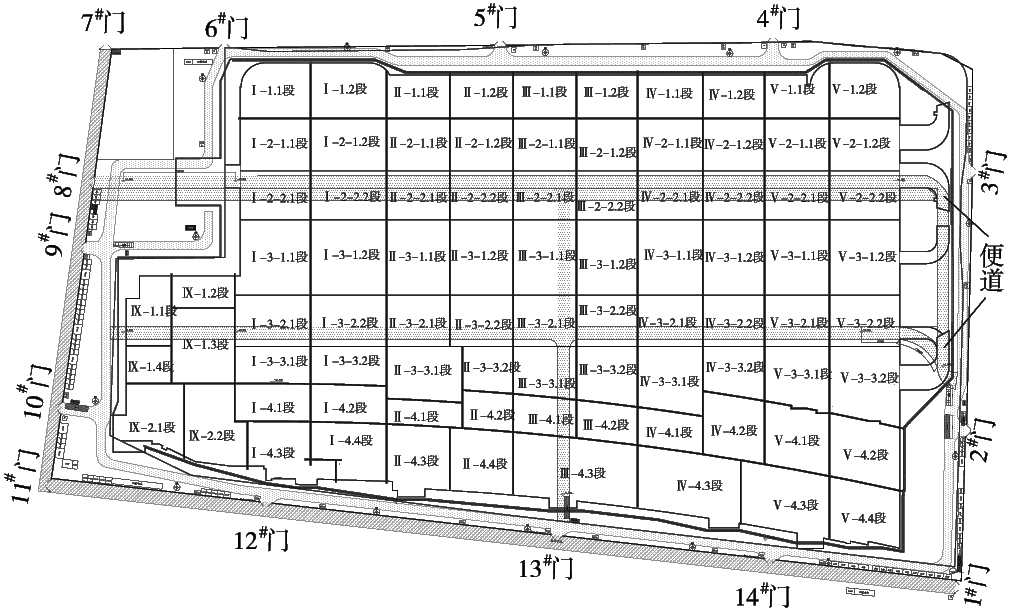

图2 挖土分区细分

挖土遵循“大基坑、小开挖”的原则,总体开挖采用“环岛式”挖土,即各挖土分区先沿基坑边开槽施工压顶梁和锚索,再整体开挖土体。将Ⅲ区土体预留(挖至-6.20 m),以Ⅲ区的轴线作为分界线,将本工程基坑分为东、西两个子基坑进行土方开挖。每个子基坑按照压顶梁、锚梁的位置分层挖土,共分4 层进行挖土。第1层挖至-4.0 m标高,第2层土体挖至-6.20 m标高位置,第3层挖至-8.90 m标高位置,第4层挖至坑底-11.60 m标高位置。开挖各区南侧第4段待1、2、3段全部挖完再行开挖第2层以下土方。

第1层土方开挖总体方向由南向北逐步退挖,由北面4#、6#门出土,3#、5#、7#门进土方空车。

第2层土方开挖:分东、西2 个子基坑开挖,2 个基坑由北向南第2区段先行由中间向两边退挖,再开挖其他段。第2区段(Ⅰ-2、Ⅱ-2)开挖时由西面8#大门进、8#大门出,东基坑第2区段(Ⅳ-2、Ⅴ-2)由东面3#大门进、3#大门出。

西基坑第2区段开挖完成后,土方车由10#门进、10#门出,东基坑第2区段(Ⅳ-2、Ⅴ-2)土方车由东面2#大门进、2#大门出。

第3层、第4层土方开挖总体方向同第2层土方。

3.3 开挖施工

3.3.1 降水措施

东面及北面须将坑外地下水位降至-7.50 m后方可开挖土方;基坑施工期间需将坑外水位保持在-7.50 m左右。其余区域须将坑外地下水位降至-9.00 m后方可开挖土方;基坑施工期间需将坑外水位保持在-9.00 m左右。

3.3.2 施工流程

测量定位放线→场内深井施工、降水→测量定位放线、定位→第1层开挖→修坡、排水沟→混凝土护坡、第1道压顶梁施工→第2层土方开挖→修坡、排水沟→第2道锚梁施工→第3层土方开挖→修坡、排水沟→第3道锚梁施工→第4层土方开挖→修坡、坑内明沟沟通、排水→人工修底并挖出承台→垫层混凝土浇筑

3.4 土方开挖技术保证措施

1)按规划的走向确定降水管道敷设及土方挖运走向,避免相互干扰。在土方开挖期间,通过观察井,对于必要保留的少部分坑内深井外,其余逐步拆除。

2)机械开挖预留20 cm厚度,由人工清槽至设计标高,严禁扰动基坑内的原状土。

3)场地开挖的同时做好了坑内周边明沟及集水井,充分考虑到暴雨季节的坑内排水,做好抽排水的准备工作,防止坑内地下水过多或降雨集中等造成的积水过多。基坑上口也按设计做好了截水沟及挡水埂,防止雨水下流到基坑内。

4)土方开挖的过程中随时进行边坡变形监测,如有异常情况,及时采取措施。

5)土方开挖时,对降水井进行保护,开挖至管井区域时,对距离管井1 m范围内的土体采取人工挖除形式。

4 结语

本工程通过合理的布置安排,严密的过程控制,在土方开挖作业期间,基坑整体形状良好,外围支护桩身笔直,无开裂及变形现象发生,无渗水现象。通过合理的土方开挖流程安排,大大缩减了工期,取得了良好的社会效益和经济效益。

◇◇ 参考文献 ◇◇

[1] 孙伟琴.浅谈地基深基坑土方开挖技术及应用[J].科技创新与应用,2012(2):190.

[2] 魏春明.新伟商务大厦超大深基坑工程优化设计与施工[D].上海:同济大学,2007.

[3] 陈运声.浅谈高层深基坑土方开挖技术[J].科技资讯,2009(18):96.

[4] 王龙,李师尧,刘卫未.软土地区城市中心区深基坑土方开挖施工技术[J].施工技术,2014(19):36-38.

[5] 胡健昌.浅谈淤泥质土深基坑土方开挖施工技术[J].民营科技,2014(8):193.

[6] 陆文华.地基深基坑土方开挖技术及应用[J].商品与质量:房地产研究,2014(3):405.

Earth Excavation Technology for Super Large and Deep Foundation Pit

Tang Jianhua Zhou Haigui Wu Guoqiang Wu Jiang
General Contractor of China Construction Eighth Engineering Division Co., Ltd.Shanghai 200135

中图分类号TU751

文献标志码:B

DOI:10.14144/j.cnki.jzsg.2015.04.020

作者简介:唐建华(1962—),男,本科,高级工程师。

通信地址:上海市浦东新区源深路269号(200135)。

收稿日期:2014-12-12
