屋面混凝土结构查漏及堵漏实践

马 飞 聂金阁 朱显晶

中国建筑股份有限公司(上海) 上海 200433

摘要屋面结构渗漏问题是建筑施工的顽疾,其不仅影响人们的生活品质,也缩短了建筑的使用寿命。因此,解决房屋渗漏问题十分必要。结合上海市杨浦区平凉街道23街坊住宅地块项目的实际情况,论述屋面结构防水的重要性,详细阐述了屋面结构渗漏形式分析、查漏、堵漏及防水补强措施,为类似项目提供借鉴。

关键词屋面 混凝土结构 渗漏 查漏 堵漏

1 工程概况

上海平凉街道23街坊住宅地块是一个由8 幢17F高层住宅及若干附属结构组成的高档住宅项目,屋面为钢筋混凝土现浇结构。图纸中屋面防水做法如表1所示。

表1 屋面防水做法

序号 防水材料名称 备注1 2 层3.0 mm SBS防水卷材防水层 ——2 厚1.5 mm JS防水涂料 原设计图纸中无,与业主及设计沟通后增加。3 C30钢筋混凝土楼板(厚120 mm或150 mm) 较薄,厚120 mm楼板较普遍,如图1所示。

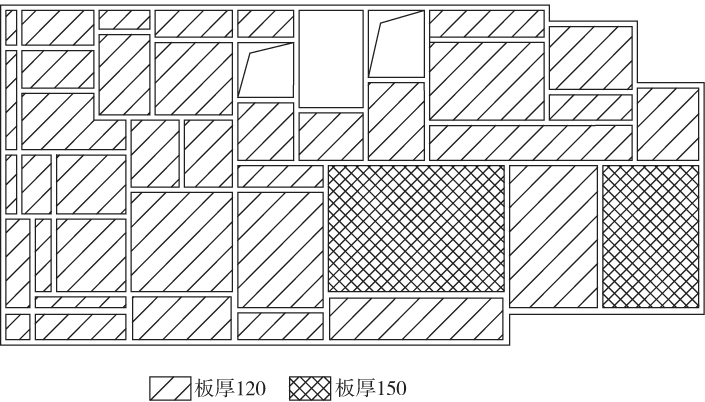

图1 楼板厚度示意

2 屋面混凝土结构渗漏风险分析

屋面混凝土结构渗漏风险分析如表2所示[1,2]

3 施工隐患

本工程在结构施工期间,虽将屋面单层施工工期适当延长至10 d,并从基层清理、管线布设、保护层布置、混凝土施工(运输、布料、振捣、养护)及成品保护等方面进行严格控制,但受气温较高等不利因素影响,屋面混凝土结构仍存在渗漏点,必须进行查漏和堵漏工作。

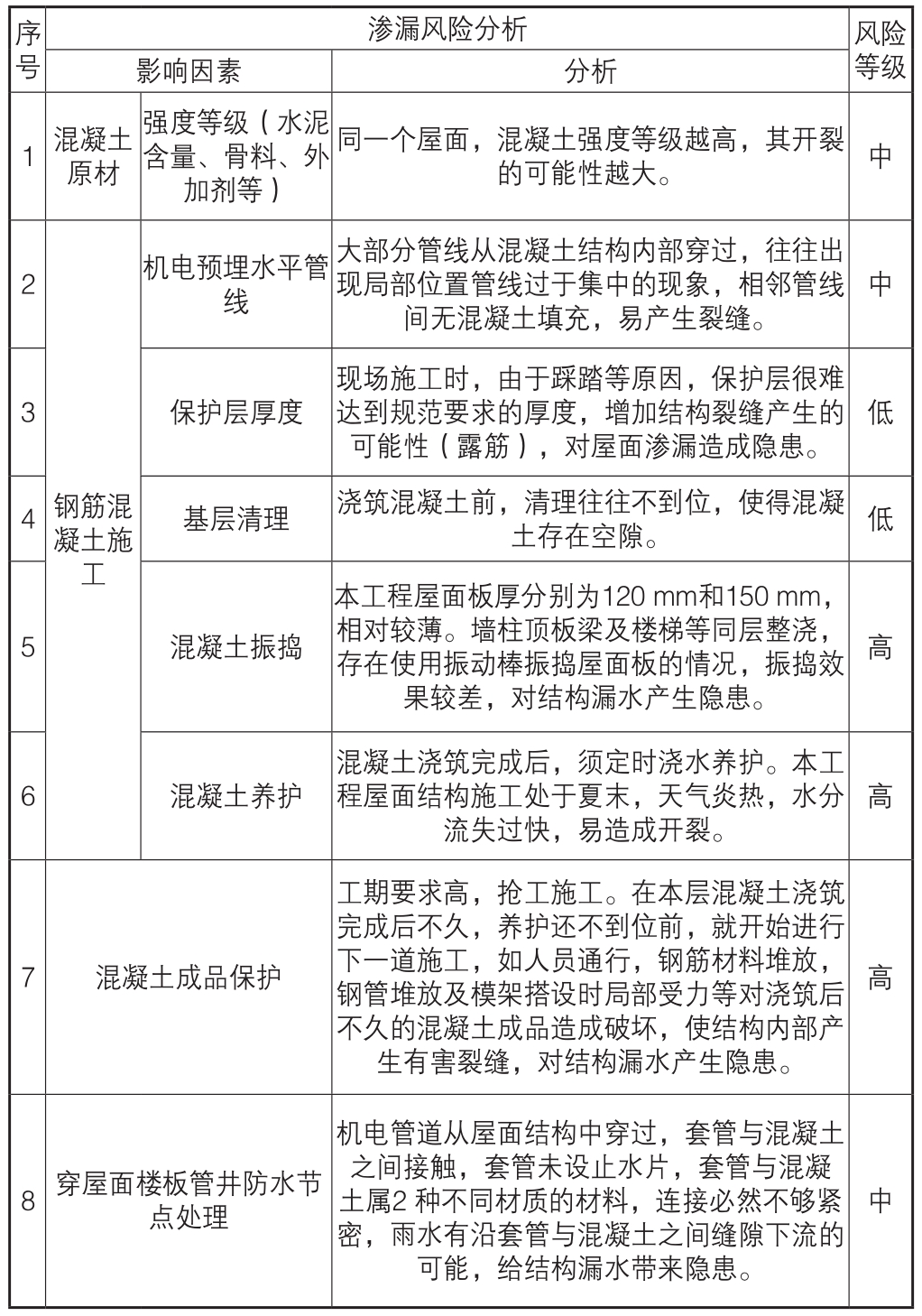

表2 渗漏风险分析

渗漏风险分析 风险等级影响因素 分析序号1混凝土原材强度等级(水泥含量、骨料、外加剂等)同一个屋面,混凝土强度等级越高,其开裂的可能性越大。 中2机电预埋水平管线大部分管线从混凝土结构内部穿过,往往出现局部位置管线过于集中的现象,相邻管线间无混凝土填充,易产生裂缝。中3保护层厚度现场施工时,由于踩踏等原因,保护层很难达到规范要求的厚度,增加结构裂缝产生的可能性(露筋),对屋面渗漏造成隐患。低4基层清理 浇筑混凝土前,清理往往不到位,使得混凝土存在空隙。 低钢筋混凝土施工5混凝土振捣本工程屋面板厚分别为120 mm和150 mm,相对较薄。墙柱顶板梁及楼梯等同层整浇,存在使用振动棒振捣屋面板的情况,振捣效果较差,对结构漏水产生隐患。高6混凝土养护混凝土浇筑完成后,须定时浇水养护。本工程屋面结构施工处于夏末,天气炎热,水分流失过快,易造成开裂。高7 混凝土成品保护工期要求高,抢工施工。在本层混凝土浇筑完成后不久,养护还不到位前,就开始进行下一道施工,如人员通行,钢筋材料堆放,钢管堆放及模架搭设时局部受力等对浇筑后不久的混凝土成品造成破坏,使结构内部产生有害裂缝,对结构漏水产生隐患。高8穿屋面楼板管井防水节点处理机电管道从屋面结构中穿过,套管与混凝土之间接触,套管未设止水片,套管与混凝土属2 种不同材质的材料,连接必然不够紧密,雨水有沿套管与混凝土之间缝隙下流的可能,给结构漏水带来隐患。中

4 屋面混凝土结构查漏方法

在对屋面结构漏水处理前很关键的一步就是结构查漏,检查方法是进行结构蓄水试验。主要步骤如下:

1)基层处理。蓄水前,对结构面进行垃圾清理、浮浆剔凿,对出屋面管道进行接出施工。

2)蓄水。蓄水时间为24 h,蓄水高度要保证高出结构最高点2~3 cm。

3)查漏。在进行现场漏水点实查工作时,项目采用的检查方法为:施工员在蓄水时间及高度都满足的情况下,拿着强光手电,带着屋面结构施工图纸,逐个房间进行检查并在图纸中及楼板上相应位置标注出来,为后续堵漏及复查提供方便。

项目部除了通过蓄水的方法找漏点外,还利用下雨天找漏点。每次找出的漏点,标注笔的颜色不同,且在漏点边写上找出漏点的日期,堵漏完成后写上完成的日期,进行闭合,避免下次重复堵漏,造成不必要的浪费。每次找出漏点后,责任工程师会立即通知防水分包进行堵漏处理。

4)查漏经验总结。一般来说,因结构产生裂缝而导致的漏水情况在蓄水条件满足时较容易发现,漏水严重时,会有明显水珠不断滴下;漏水较严重时,出现大片湿润现象;漏水较轻时,一次蓄水难以迅速找出漏点,须经多次蓄水,蓄水时间延长后才陆续找出;查漏的过程是个不断努力的重复过程,要特别认真、仔细和耐心。

5 屋面混凝土结构堵漏

在找出漏水点后,就需要进行堵漏处理,本工程屋面堵漏点采用止水发泡剂进行处理[3-5]。施工工艺如下:

1)人员、机械、材料准备。1~2 名工人,钻机1 台,止水发泡剂若干,堵漏注浆嘴若干。

2)确定注浆管位置。注浆嘴埋设在裂缝交叉口处或渗流水速度较快点,注浆嘴埋设间距为400~800 mm,每一裂缝至少埋设2 个注浆嘴。

3)埋设注浆管。在确定的注浆嘴位置钻孔埋设注浆嘴,钻孔直径要与注浆嘴埋入端匹配,钻孔深度要适当(禁止打穿屋面板)。注浆嘴钻孔前,对照机电图纸大致将机电管线分布情况告知堵漏人员。钻孔时遇到管线(瞬间感受到钻孔速度加快),立即停止钻孔,并做标记,避免注浆时将管线堵塞。当钻孔时遇到钢筋无法钻进时,停止钻进,换下个点再进行钻进。

4)封闭表面裂缝。如果裂缝较细(裂缝宽度不大于0.3 mm)可不封闭裂缝,但注浆嘴埋设钻孔应在裂缝侧面5~10 cm处朝裂缝方向钻45°左右的斜孔;如果裂缝较宽,渗水压力较大,应采用双快水泥进行表面裂缝封闭(填塞双快水泥前打开各注浆嘴开关,让其卸水),同时封堵注浆嘴周边。

5)注浆。待裂缝表面封闭材料完全固化后,选择流水大的注浆嘴先注浆(其他注浆嘴阀门开启);当浆液从其他注浆嘴流出后,关闭其他注浆嘴继续注浆,直至注浆嘴不再进浆后(压力表显示压力大于该位置水位计算压力),先关闭注浆嘴,再停止注浆泵运转;对开始注浆时没有流出浆液的注浆嘴进行注浆;注浆完成24 h后拆除注浆嘴,对剔凿V形槽的表面抹面层防水砂浆;若裂缝还有渗漏水现象,针对该位置布置注浆嘴,再次注浆。

6 屋面结构防水补强措施

考虑到项目结构施工工期较短,气候条件较差,项目经过慎重的考虑,经相关方同意,决定在结构面上增加一道厚1.5 mm 的JS防水涂料作为屋面防水的补强措施。主要施工流程如下[6]

1)基层处理。清理垃圾,清扫积水,屋面混凝土结构表面晾晒干燥。

2)出屋面套管吊洞处理。对出屋面的套管的吊洞,土建单位分2 次吊摸,第1次浇筑至离上口1~2 cm处,待达到一定强度后,拆除吊模模板及贯穿的铁丝等,养护一段时间,涂刷1 层JS防水涂料,然后再用快速干硬水泥将上部1~2 cm填实并超出结构面1~2 cm,再用丙纶布进行管道口四周密封处理,在其上再涂刷1 层JS防水涂料。

3)大面JS防水涂料施工。在基层清理及管道口处理到位后,进行JS防水涂料施工。

7 结语

采用上述方法进行屋面混凝土结构查漏及堵漏施工以来,经历多次大雨检验,屋面结构渗漏水现象已得到全面控制。实践证明,该方法能有效地保证屋面结构的防水效果。该工程的成功应用,为同类工程提供了借鉴和参考。

◇◇ 参考文献 ◇◇

[1] 张小年.建筑工程屋面混凝土裂缝控制及修复[J].科技与企业,2014(12):220.

[2] 贺伟.谈钢筋混凝土屋面整体施工技术[J].山西建筑,2014(30):119-120.

[3] 郭金富.钢筋混凝土屋面梁裂缝成因分析与处理[J].江西建材,2014(7):53.

[4] 毛登文,吴江,凌斌,等.超大面积屋面混凝土施工质量控制[J].建筑施工,2014(10):1139-1140.

[5] 王胜,刘汉进,刘斌.坡屋面混凝土结构高大模板设计与施工[J].施工技术,2014(9):71-73.

[6] 郭永圣,李岳顺,黄全华.浅谈屋面混凝土开裂原因与防治措施[J].四川建材,2014(3):210-211.

Practice on Leak Inspection and Leak Stoppage in Concrete Roof Structure

Ma Fei Nie Jin'ge Zhu Xianjing
China State Construction Engineering Corporation Ltd.Shanghai Branch Shanghai 200433

中图分类号TU756.4

文献标志码:B

DOI:10.14144/j.cnki.jzsg.2015.04.026

作者简介:马 飞(1985—),男,本科,工程师。

通信地址:上海市杨浦区国宾路18号万达广场A座22楼(200433)。

收稿日期:2014-10-10
